Univer City – Semana #6

La 6ta semana del proceso constructivo de la Vivienda Barrial Productiva de Univer City se presenta como un nuevo inicio de obra, movimiento de tierra, replanteo, trazado y armado de riostras, armado de instalaciones así como preparación para el vaciado del concreto eran las actividades planificadas para la semana.

En la semana #5 quedó pendiente la reubicación de la implantación de la vivienda para lo que se hizo uso de la máquina retroexcavadora, el operador de la máquina no interpretó las instrucciones correctamente y deformó el terreno, situación que obligó a reconfigurarlo. El error de levantamiento de terreno sin la participación de un topógrafo sigue causando problemas.

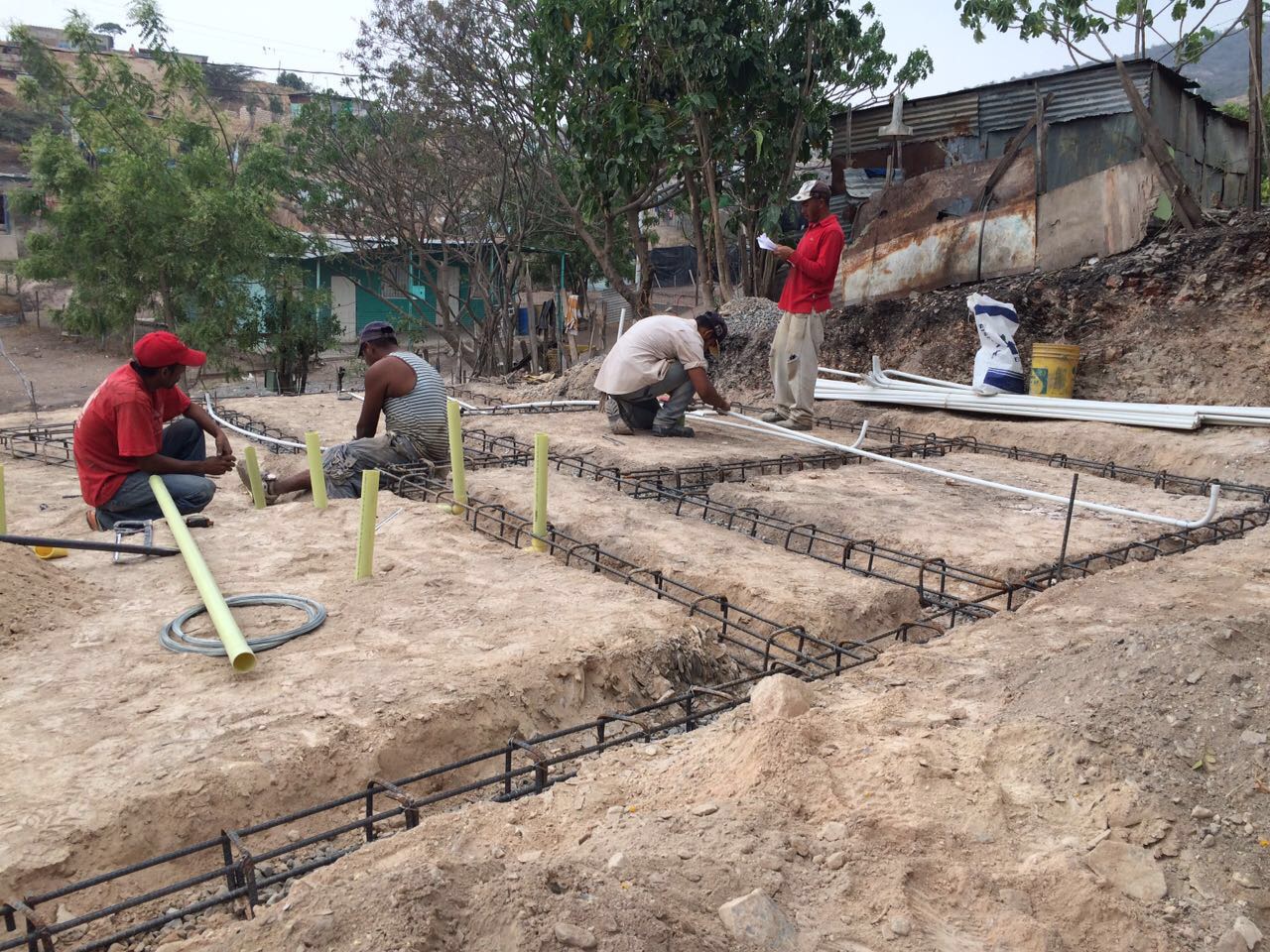

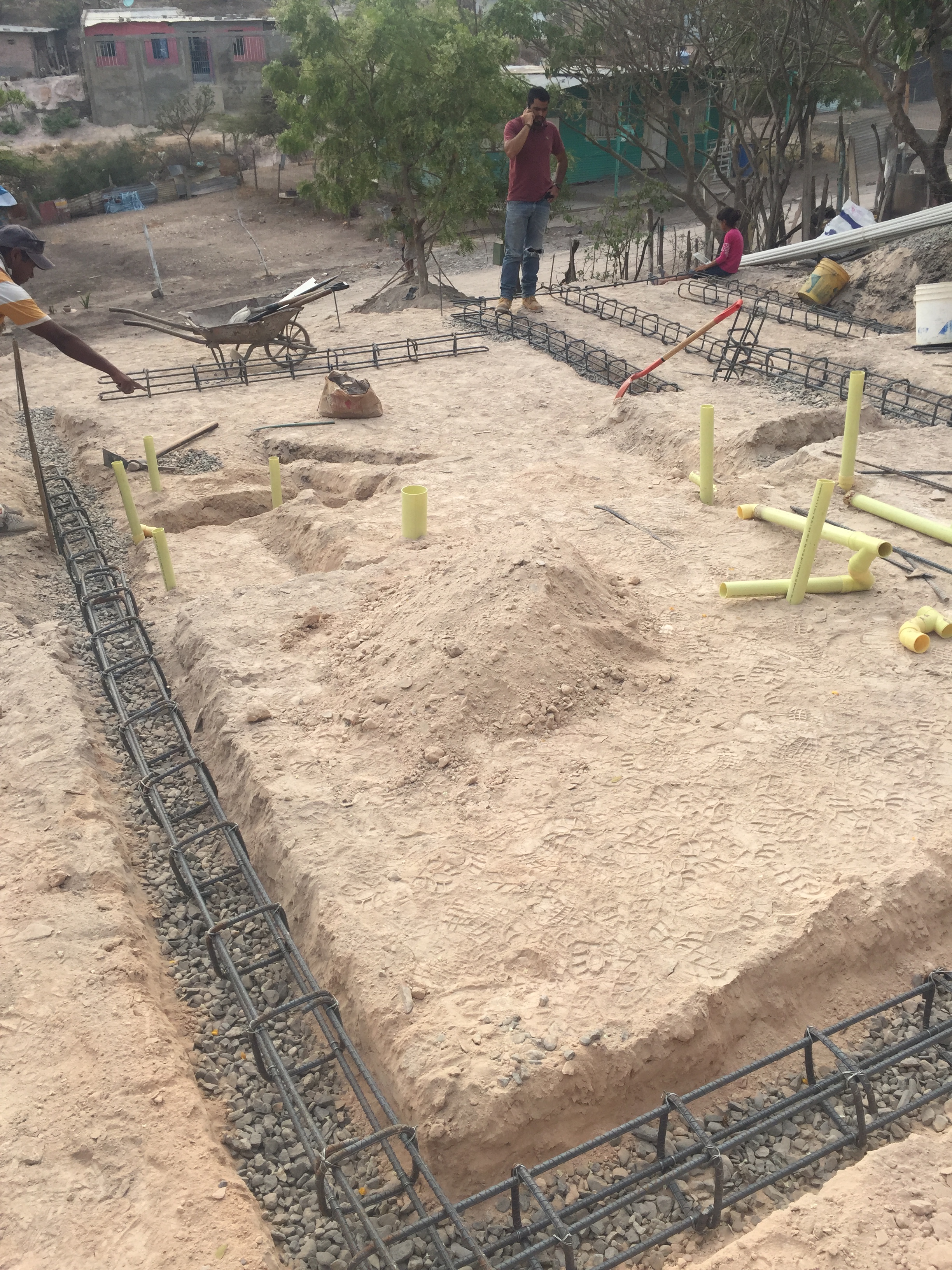

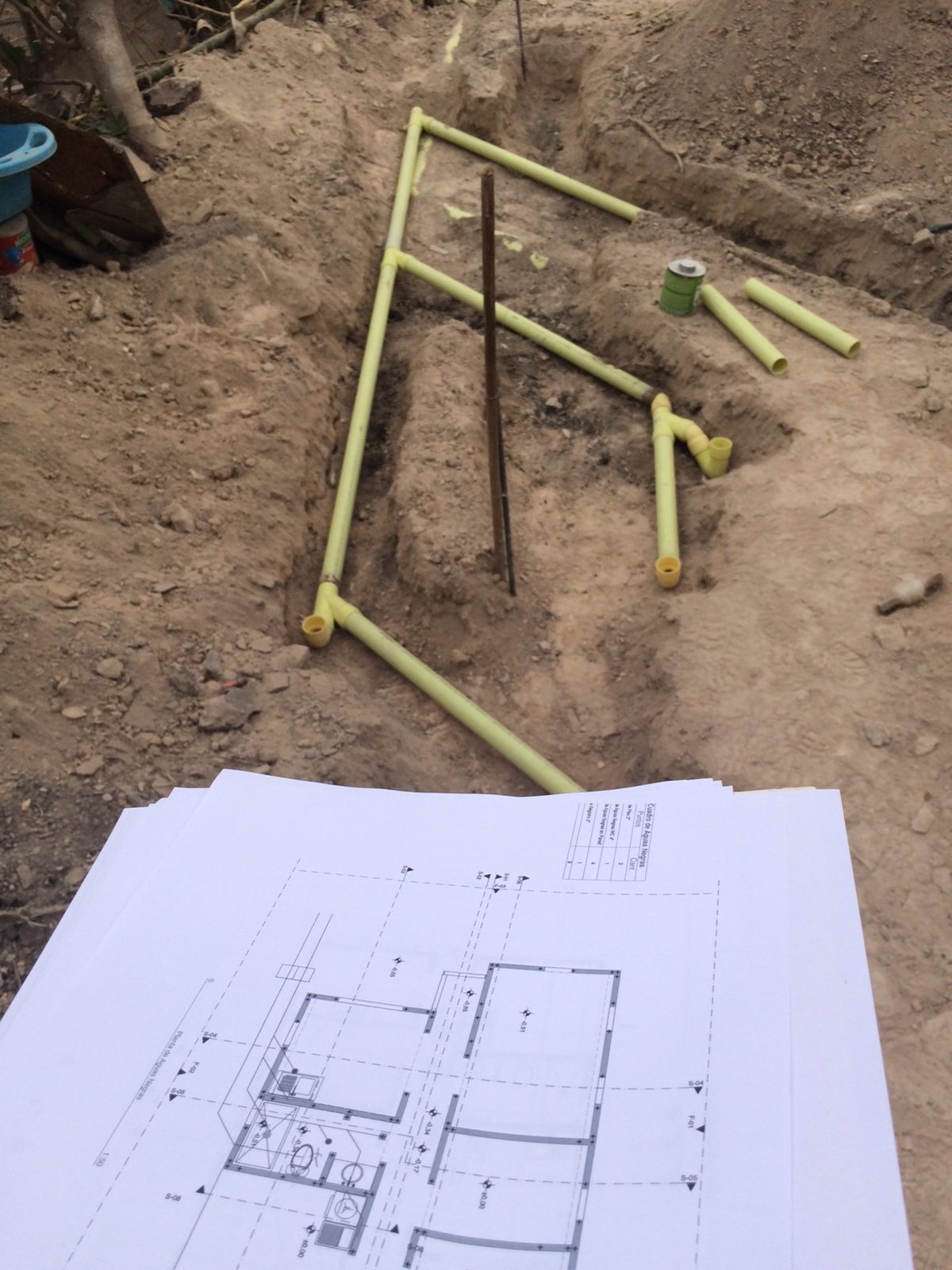

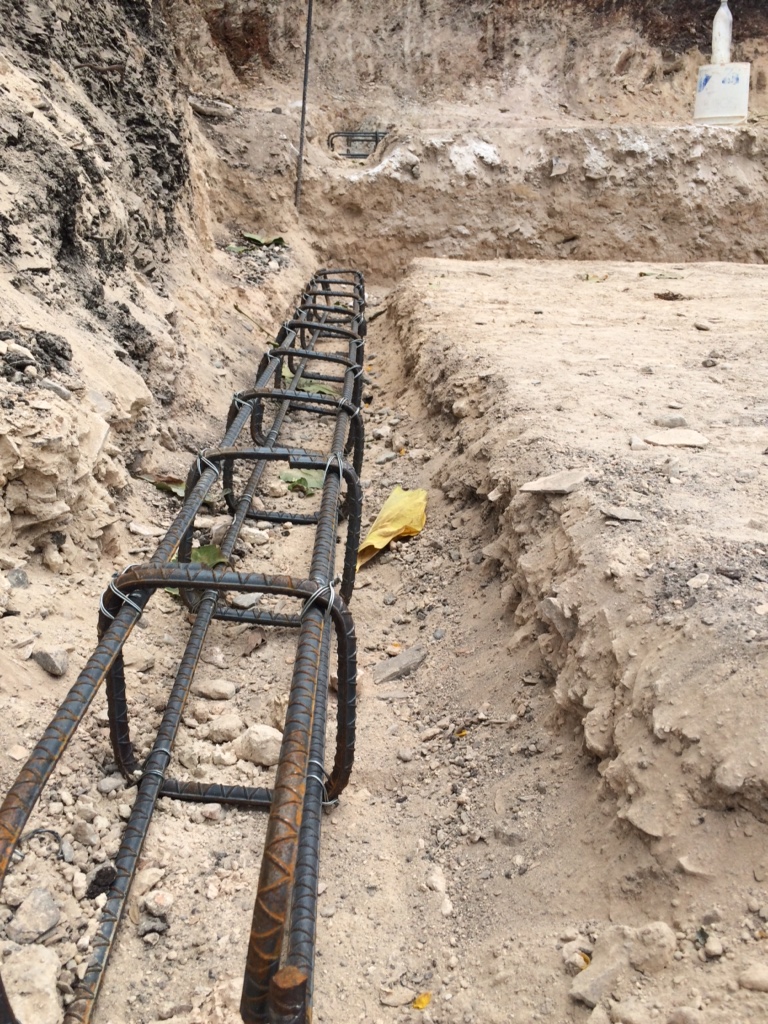

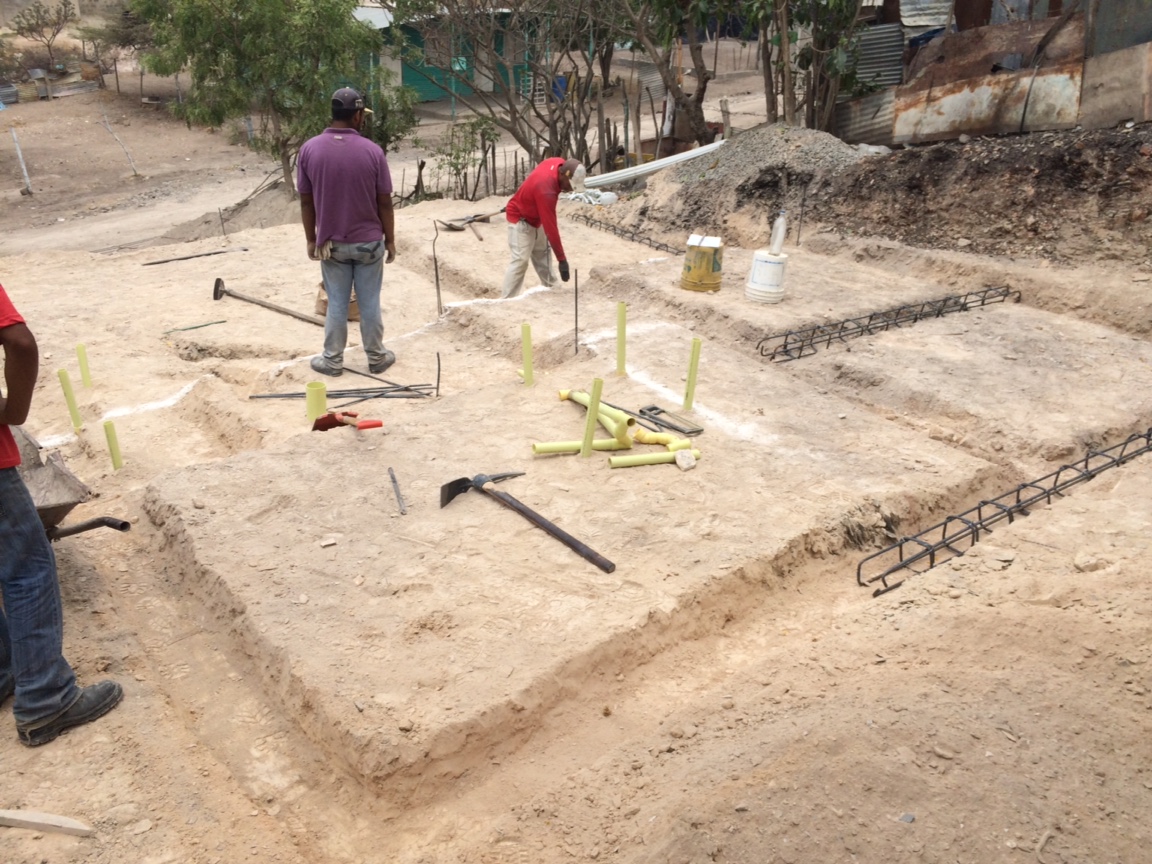

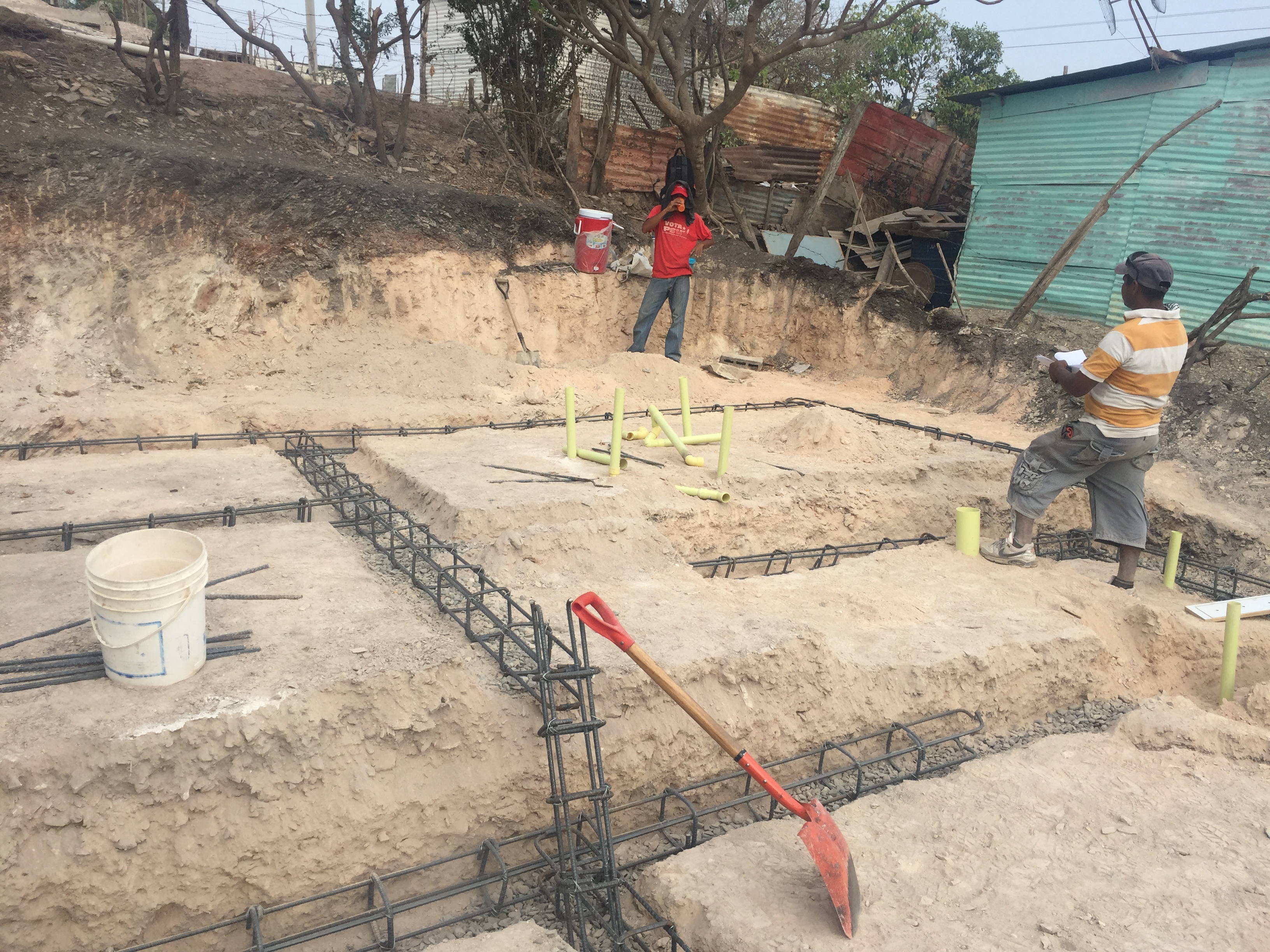

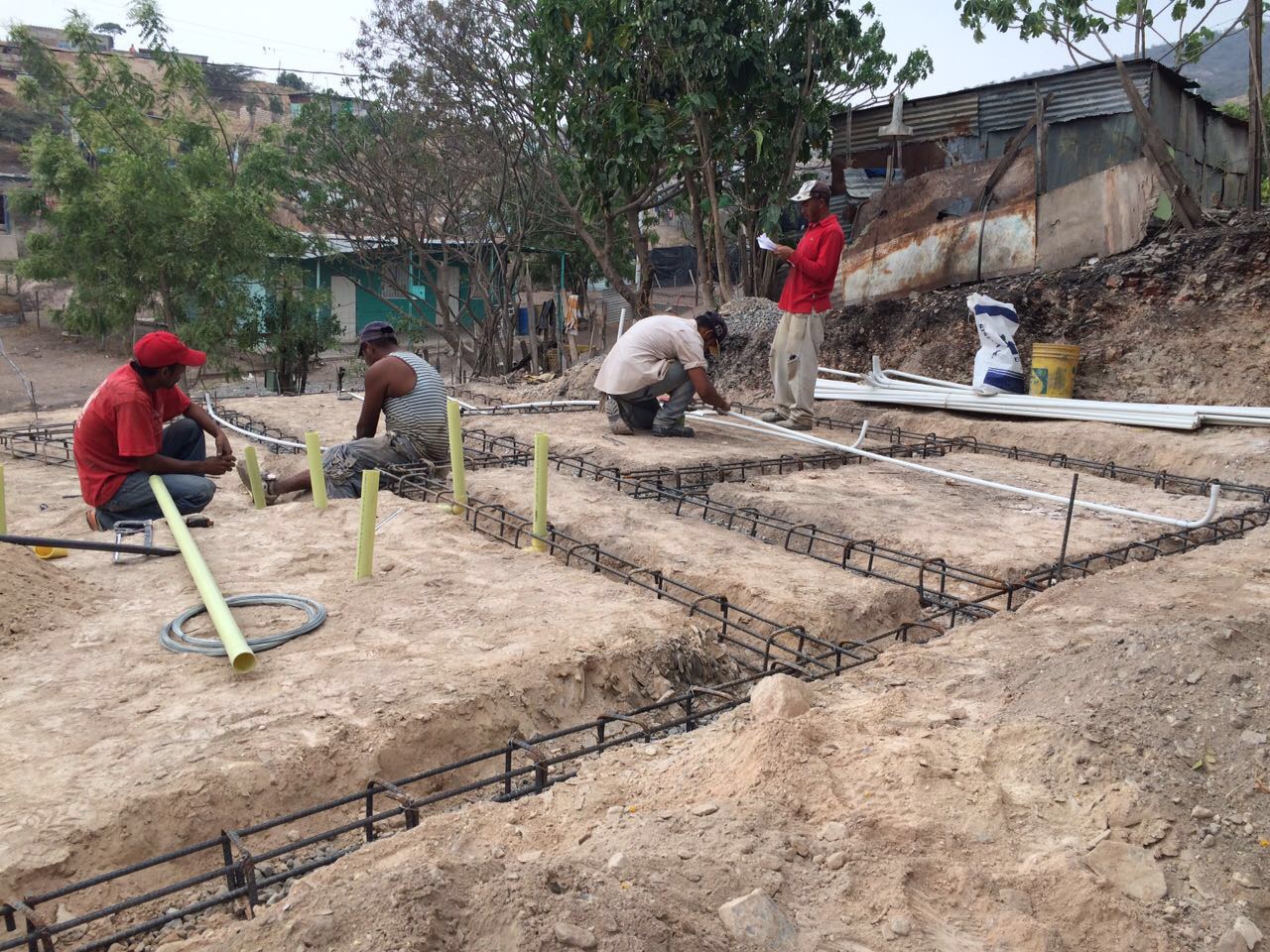

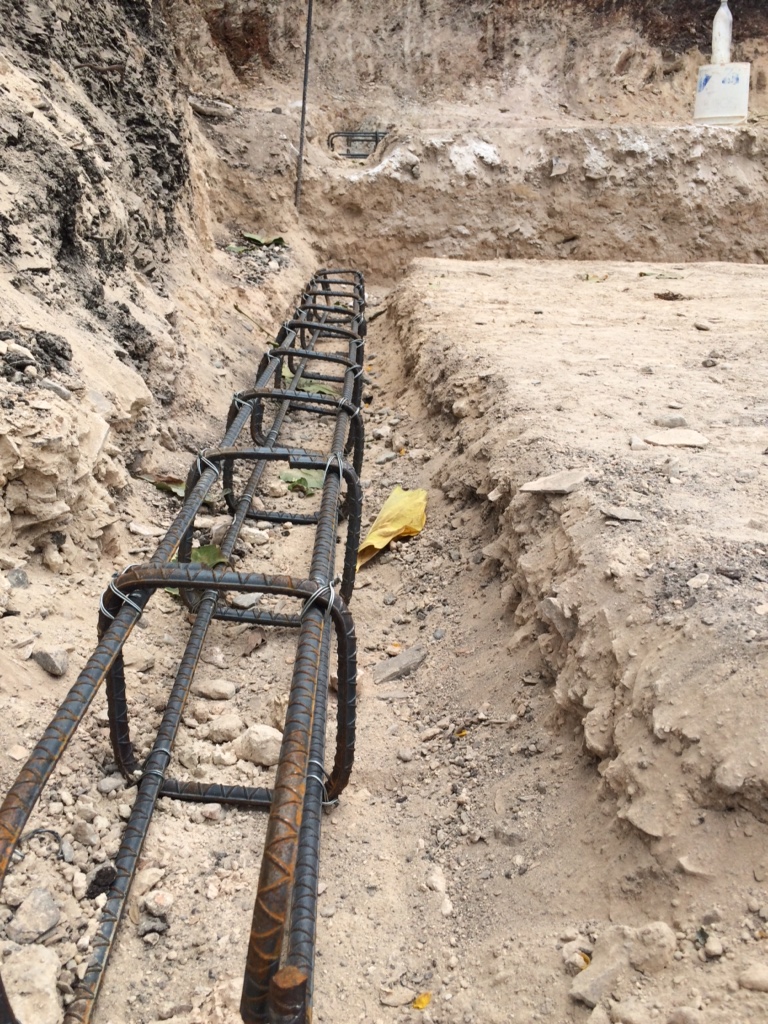

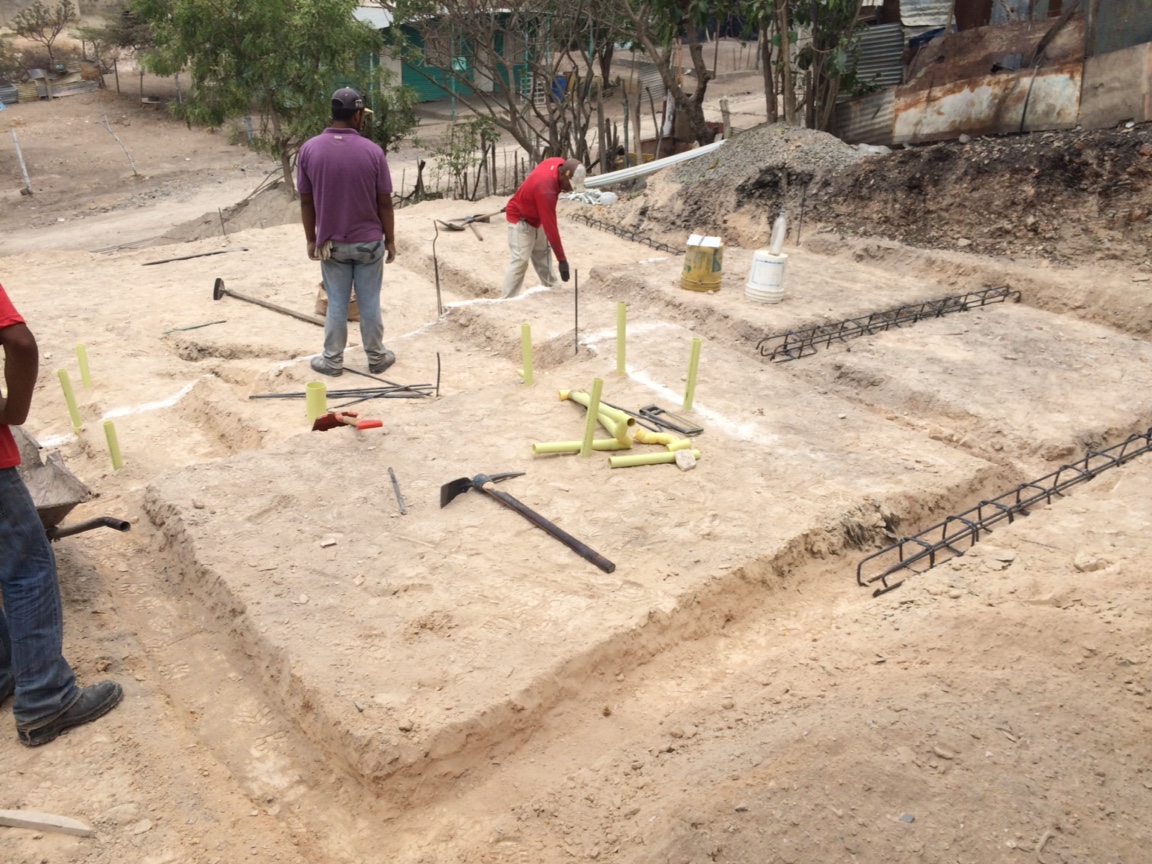

Una vez solventado el problema del terreno, se hicieron los amarres de los aceros para las vigas de riostra, se presentaron en sitio, se logró armar arañas para aguas negras y parte de las instalaciones eléctricas.

Ha sido un inicio accidentado, pero tenemos la certeza de haber detallado tan bien el resto del proceso constructivo que serán pocas y pequeñas las sorpresas que conseguiremos en el camino y que el resultado será el esperado.

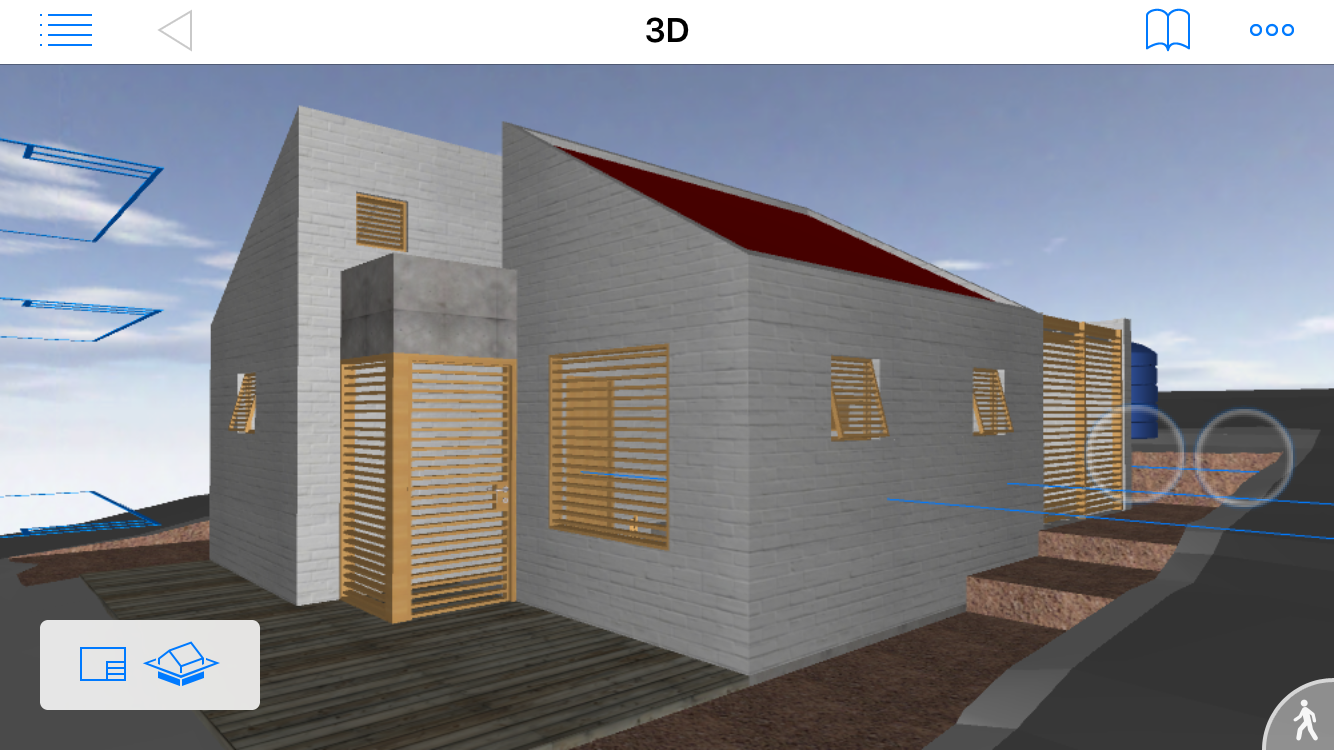

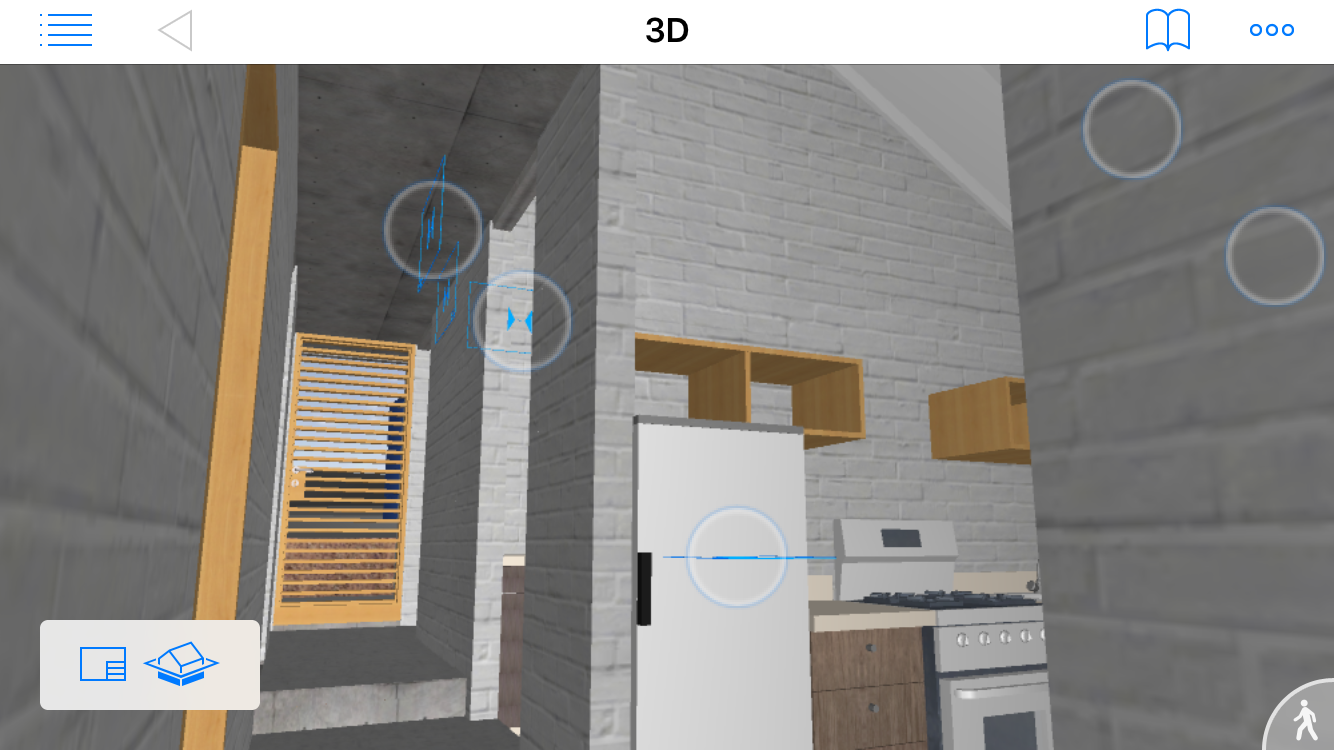

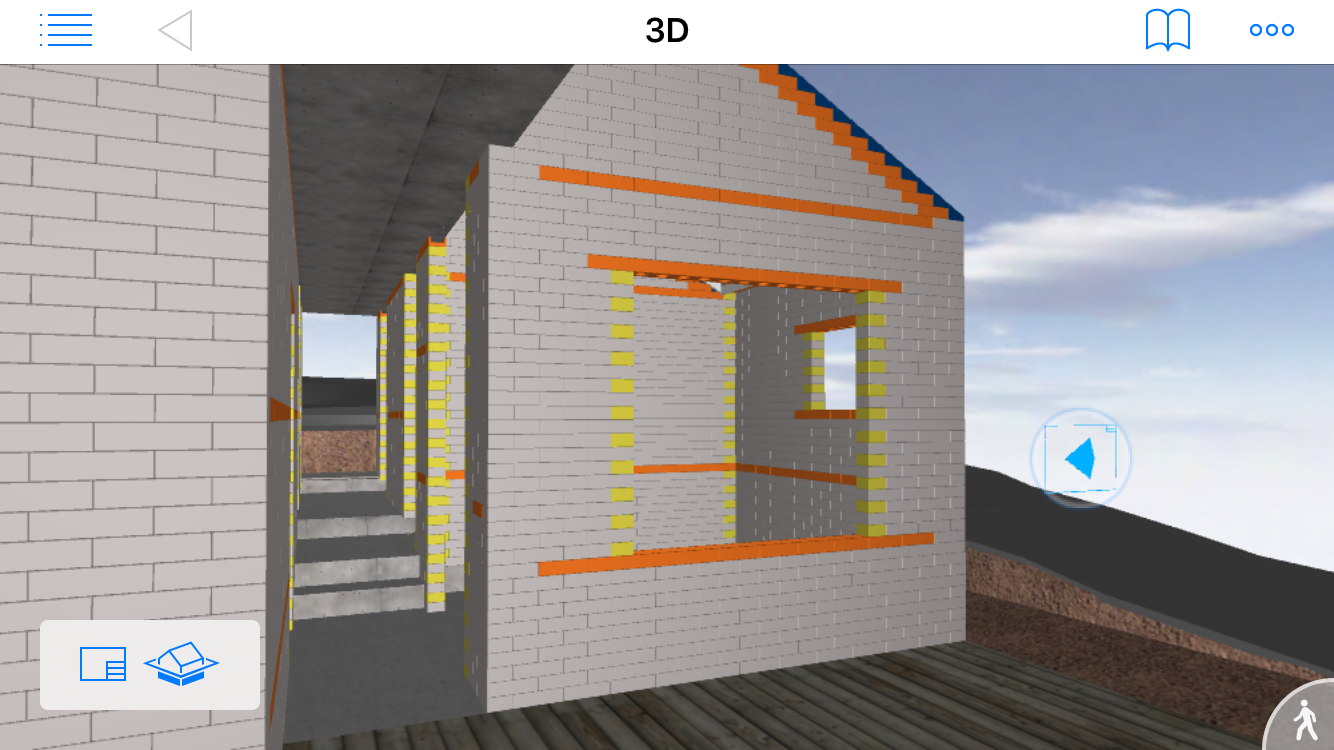

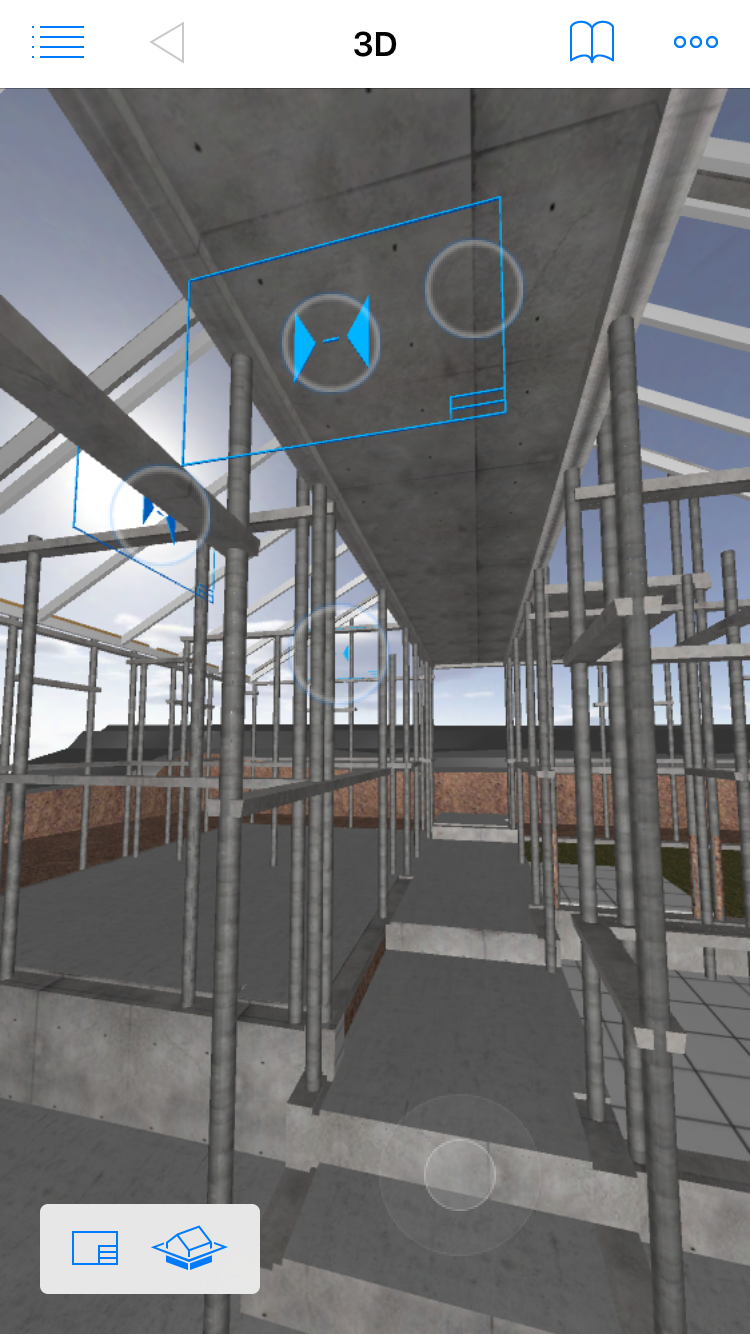

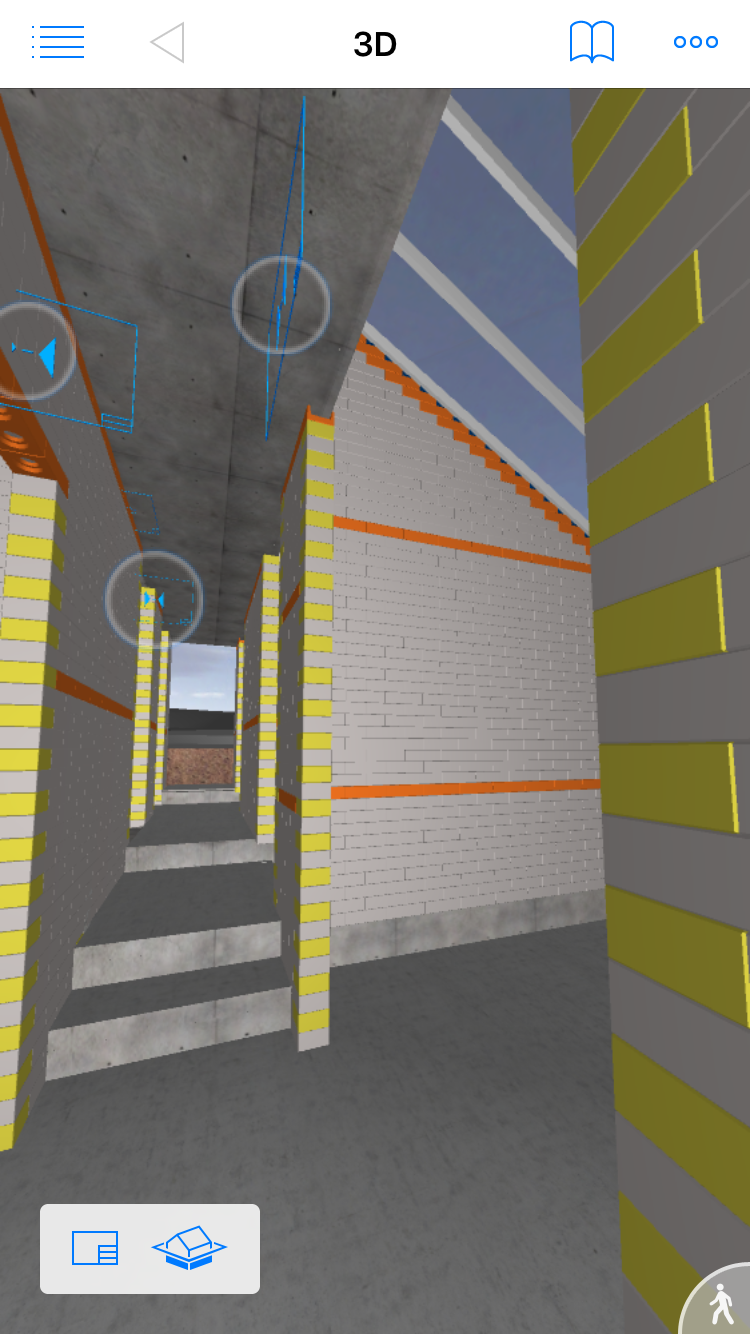

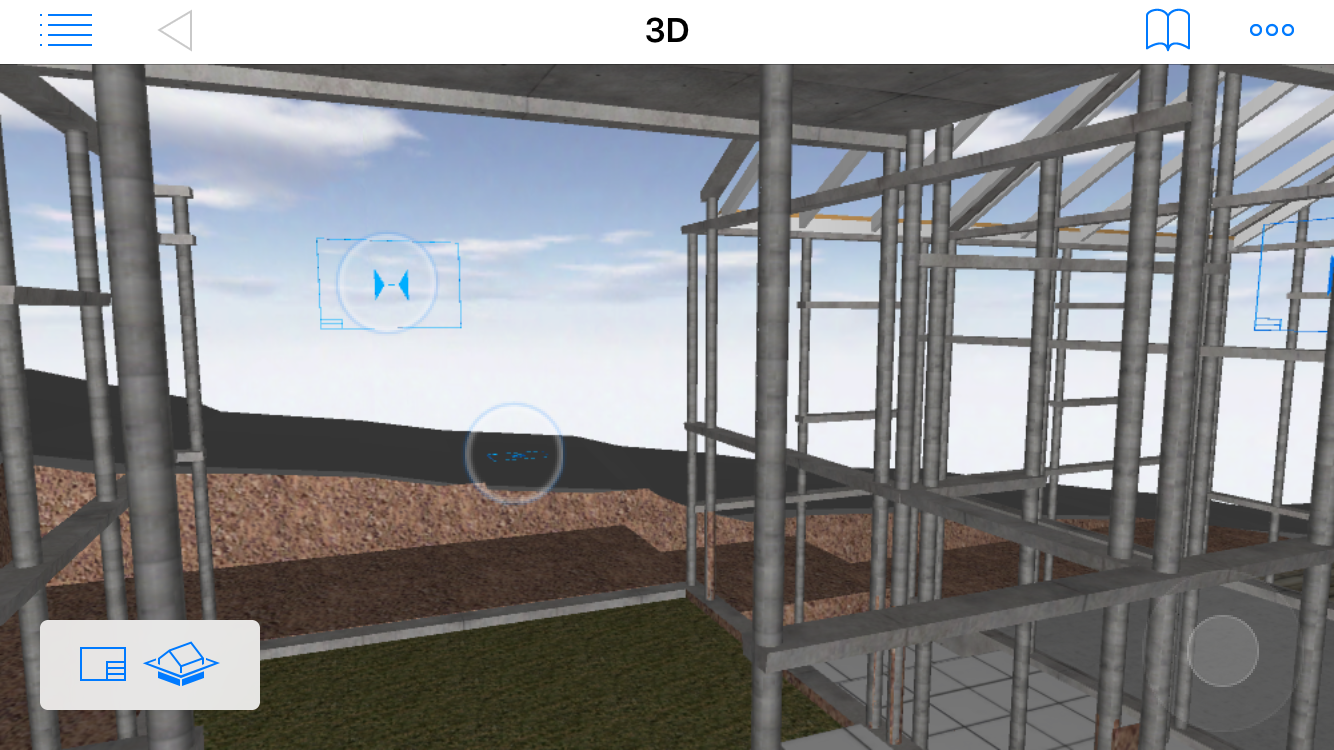

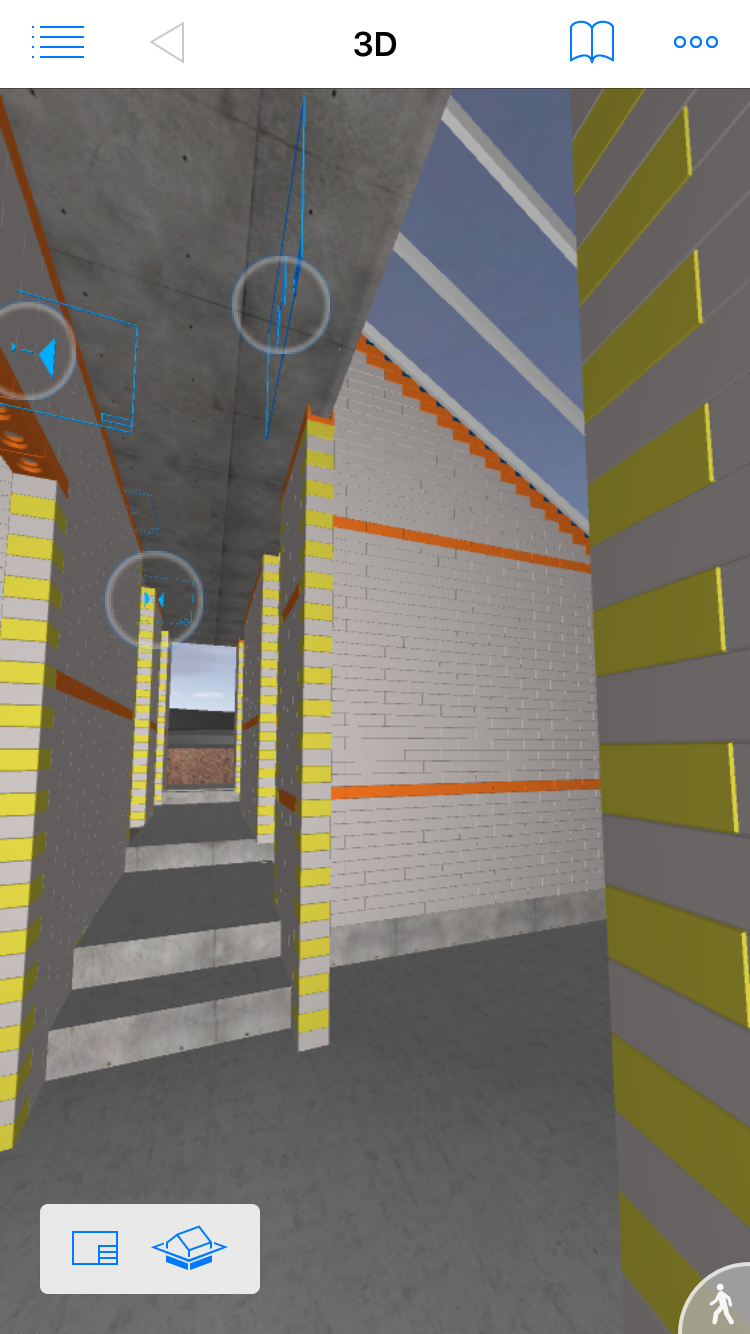

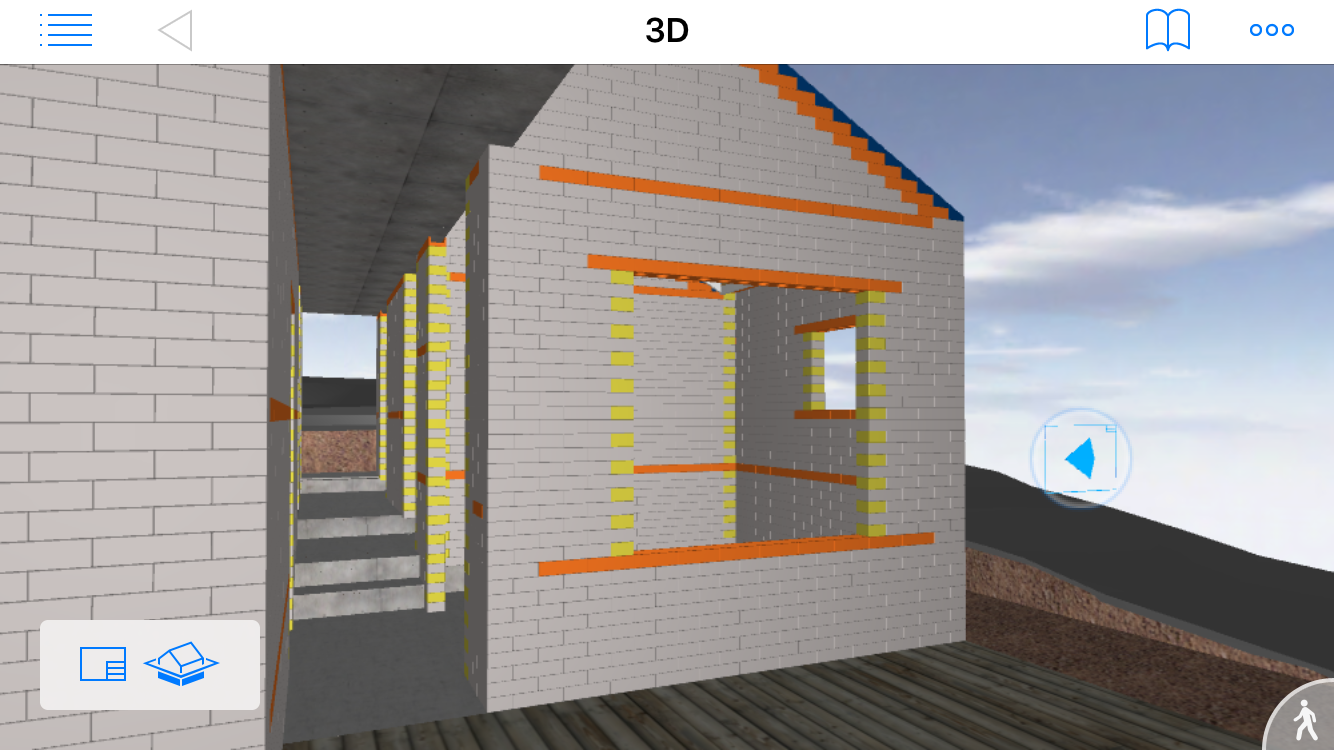

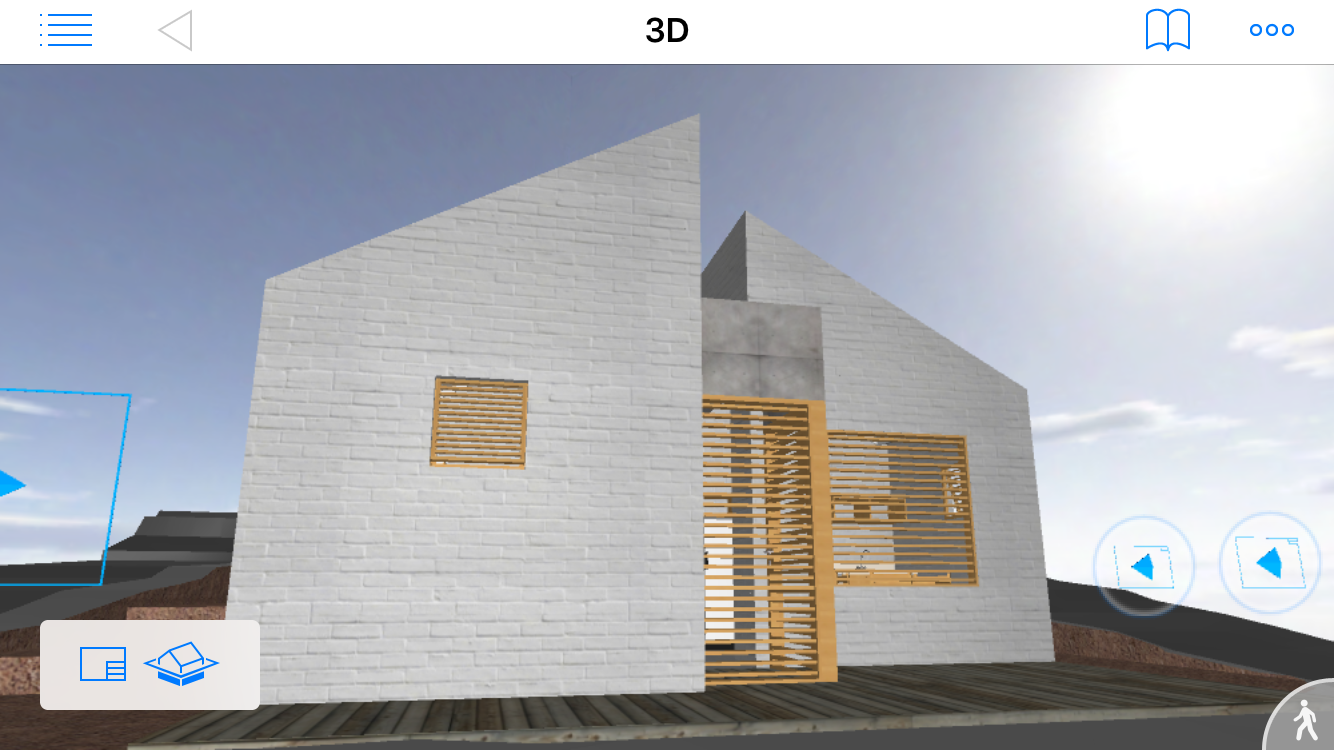

En la búsqueda de la anticipación, nos dedicamos y hemos logrado establecer un sistema para la visualización del modelo BIM en dispositvos móviles, lo cual nos permitirá la constante corroboración en 3D del proceso constructivo de obra con el modelo virtual. Además Este modelo se mantiene actualizado en tiempo real con el desarrollo y los cambios que se generen en la oficina de proyecto, lo cual permite tener de inmediato cualquier ajuste al diseño requerido ante cualquier imprevisto de obra y que no pueda ser resuelto en campo.

Moraleja de la Semana: “Nunca le quites los ojos de encima al operador de la retroexcavadora”
